سلام جناب مهندس نجات خواه
بر فرض ما زمانبندی ساخت و نصب 4 فعالیت رو داریم
ساخت و نصب ستون فلزی به مدت 45 روز
ساخت و نصب وال پست به مدت 20 روز
ساخت و نصب تیر فلزی به مدت 45 روز
ساخت و نصب بادبند به مدت 15 روز
الان برای تسطیح منابع باید به چه شکلی عمل کنیم؟
همه این اسکلت تو کارخونه ساخته میشن و بعد تو 3 روز کاری قراره با جرثقیل و نیروی حرفه ای اسکلت بند سوار بشن
مثلا منبعی مثل جرثقیل رو چطور اعمال کنیم که فقط 3 روز از این 60 روز ساخت و نصب ستونکیا 20 روز ساخت و نصب ستون وال پست قراره مورد استفاده قرار بگیره ؟
4 مورد قراره با هم به اتمام برسن و قراره جرثقیل تو 3 روز کاری ، کار رو انجام بده که میشه 24 ساعت
من فکر کردم بهتره بنویسم برای هر فعالیت 0.25 در روز جرثقیل میخوایم یا 2 ساعت در روز
البته همینم اشتباست چون بادبند تو روز سوم استفاده از جرثقیل نصب میشه
مهندس الان سوالم اینه من چطور همون 0.25 رو وارد کنم که فقط تو 3 روز اخر اعمال بشه
یا مثلا بگم از تاریخ 20 مرداد تا 15 شهریور
برای ساخت ستون و تیر
هر روز 6 کارگر فعالیت داشتن و برای ( نصب تیر و ستون ) 8 کارگر
یعنی فعالیت شرطی بشه
رفتم شرطیش کردم و زدم بر فرض از 26 مهر تا 28 مهر برای این 4 فعالیت نیاز به جرثقیل داریم
رفتم رو منبع جرثقیل از resource information تو قسمت resource availability
زدم از 26 تا 28 و تو قسمت unit زدم 0.25
ولی با این کار مشکل دیگه ای به وجود اومد که منبع جرثقیل قرمز شد و تو قسمت max نوشت 0 و نیاز به تسطیح منابع داشت
در صورتی که قبلا اونجا 1 بود
ممنون میشم راهنمایی کنین
- شما باید برای ارسال دیدگاه وارد شوید
با سلام
تعریف فعالیت ها به صورتی که شما تعریف کردید درست نمی باشد و لازم است فعالیت هایی که از نظر ماهیت اجرا و یا منابع متفاوت (مستقل) هستند به طور مجزا در زمانبندی پروژه تعریف شوند تا بهتر بتوان بر فعالیت های پروژه کنترل و مدیریت داشت،
به عنوان مثال ،یکی از ایراداتی که اگر “ساخت و نصب” را یک فعالیت تعریف کنید،زمانی است که در فاز Actual،این فعالیت دچار تاخیر شود،شما چگونه می توانید متوجه شوید که دلیل تاخیر فعالیت ساخت بوده و یا نصب؟ و …
به جای آنکه “ساخت و نصب” را در قالب یک فعالیت تعریف کنید،هر یک را مجزا تعریف کرده و ارتباط دهید،به شکل زیر :
ساخت ستون فلزی
نصب ستون فلزی
ساخت وال پست
نصب وال پست
و …
با این تغییر به راحتی می توانید به فعالیت های نصب، منبع جرثقیل را تخصیص دهید که با توجه به الویت اجرا ،منبع جرثقیل Over Allocated نخواهد شد و مشکل بر طرف می شود.
- پیام نجات خواه پاسخ داده در 9 سال قبل
- آخرین ویرایش 9 سال قبل
- شما باید برای ارسال دیدگاه وارد شوید
جناب آقای مهندس
ساخت ستون فلزی
نصب ستون فلزی
ساخت وال پست
نصب وال پست
اگه طبق گفته شما برنامه رو اصلاح کنم اگه نصب تیر و ستون تو 2 روز اول
نصب وال پست فقط تو روز اول
و نصب بادبند تو روز سوم بیفته
چطور منبع جرثقیل رو تعریف کنم ؟
اینجوری میشه :
روز اول & نصب وال پست و ستون و تیر
روز دوم & نصب ستون و تیر
روز سوم @نصب بادبند
چون فقط یک جرثقیل استفاده میشه یک رو باید تقسیم به تعداد فعالیت کنم؟
مثلا بگم روز اول 0.33 جرثقیل به وال پست ، ستون و تیر تخصیص داشته میشه
تو روز دوم 0.5 جرثقیل برای تیر و نصف دیگه برای ستون
و روز سوم یک جرثقیل برای بادبند ؟
یا باید ساعت بدم؟
مثلا روز اول 2 ساعت جرثقیل برای تیر
2 ساعت وال پست
4 ساعت ستون
؟
ممنون میشم راهنمایی کنین
که 0.5 + 0.5 بشه یک روز و چون دو فعالیته و چون 2 روز کار تعریف شده بشه 2 روز
و برای بادبند که تو یک روز نصب میشه و فقط تو اون روز همین کار انجام میشه بنویسم 1
- شما باید برای ارسال دیدگاه وارد شوید
با سلام
قرار دادن 0.5 یا 0.3 و … برای تعداد منابع تخصیص یافته به فعالیت های پروژه خیلی کار حرفه ای نیست،
در صورتی که بخواهید یک منبع که به چندین فعالیت موازی تخصیص داده شده است را ،بصورت صورت ساعتی تسطیح کنید،لازم است به نمای Resource Usage مراجعه کرده ،و میزان مصرف منبع مورد نظر را بصورت ساعتی ( و یا روزانه ) به فعالیت ها تخصیص دهید،

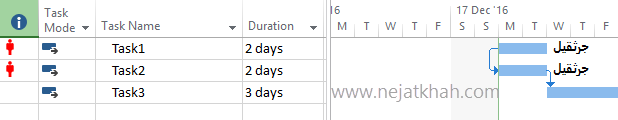

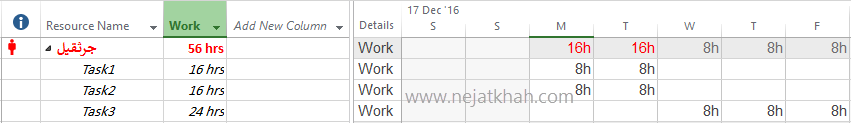

در مثال زیر، سه فعالیت تعریف شده که فعالیت اول و دوم قرار است بطور همزمان با یک جرثقیل انجام شوند، اگر یک جرثقیل را به فعالیت ها تخصیص دهید ،Over Allocated خواهد شد،چون حداکثر زمان در دسترس بودن جرثقیل 8 ساعت در روز است،در صورتی که 16 ساعت در روز از آن استفاده شده است:
حال اگر بخواهیم 4 ساعت در روز را منبع جرثقیل بر روی فعالیت اول و 4 ساعت دیگر را بر روی فعالیت دوم کار کند راه حل چیست؟

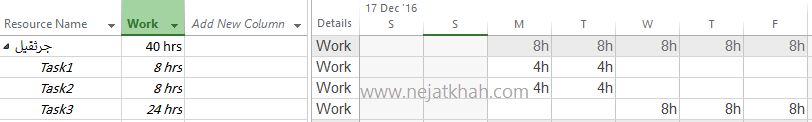

به نمای Resource Usage رفته و بصورت ساعتی میزان مصرف منبع جرثقیل را بصورت دستی تعیین کنید:
- پیام نجات خواه پاسخ داده در 9 سال قبل
- آخرین ویرایش 9 سال قبل
- شما باید برای ارسال دیدگاه وارد شوید
